وی اظهار کرد: شرکت احیاء استیل فولاد بافت اکنون بهرهبرداری از خط تولید آهن اسفنجی با ظرفیت 800 هزار تن را در حال اجرا دارد به گونهای که از ابتدای سال تا 24خرداد، میزان تولید برابر با 195 هزار و 382 تن آهن اسفنجی بود که درمقایسه با مدت مشابه سال قبل 20 هزار تن رشد داشت.
گودرزی افزود: برنامهریزی تولید بر اساس 104 درصد ظرفیت اسمی در دستور کار قرار گرفته که تاکنون این برنامه بطور کامل محقق شده است. با برنامه ریزی مدون برای تامین قطعات یدکی و مصرفی و همچنین با تلاش همکاران در شرکت، برنامه تولید در کل سال محقق خواهد شد.
وی درباره مهمترین برنامههای شرکت گفت: این مجموعه با هدف تحقق شعار "تولید، پشتیبانی ها و مانع زدایی ها" در سال 400 ، تولید حداکثری واحد احیاء معادل با 800 هزار تن آهن اسفنجی مرغوب و با کیفیت را در راس برنامههای خود قرار داده است.

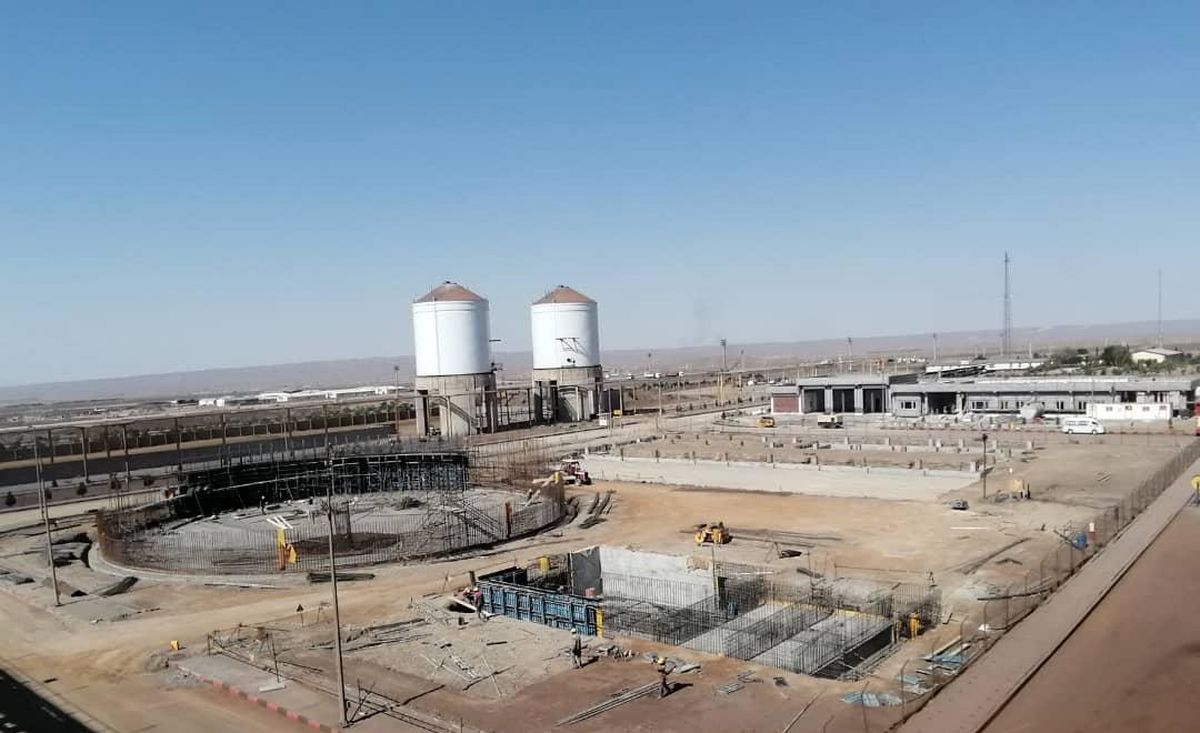

وی افزود: همچنین در بخش فازهای توسعه، احداث خط احیاء 2 در بهمن ماه سال گذشته در قالب قرارداد "مهندسی، تامین تجهیزات و ساخت" (EPC) آغاز و عملیات احداث آن با جدیت در حال اجراست. براساس برنامه مصوب تا پایان سال 1400، پیشرفت پروژه در حدود 52 درصد برنامه ریزی شده است. تا پایان خرداد ماه، پیشرفت فیزیکی پروژه 2 درصد بیشتر از هدف برنامه بوده است .
گودرزی ادامه داد: همچنین احداث کارخانه گندلهسازی نیز در قالب قرارداد EPC مصوب شده و با حمایت سهامداران درخصوص تامین منابع مالی، همزمان با انجام عملیات مهندسی پایه و تجهیز کارگاه، از ابتدای تیرماه سال جاری اجرایی خواهد شد .
گودرزی توضیح داد: در بخش فازهای توسعه، احداث خط احیاء 2 در بهمن ماه سال گذشته در قالب قرارداد EPC آغاز و عملیات احداث آن با جدیت در حال اجراست. براساس برنامه مصوب تا پایان سال جاری، پیشرفت پروژه فاز2 تولید آهن اسفنجی در حدود 52 درصد برنامه ریزی شده که تا پایان خرداد ماه، پیشرفت فیزیکی 14.5 درصد است.
وی گفت: همچنین احداث کارخانه گندلهسازی نیز در قالب قرارداد "مهندسی، تامین تجهیزات و ساخت" (EPC ) مصوب شده و با حمایت سهامداران درخصوص تامین منابع مالی، همزمان با انجام عملیات مهندسی پایه و تجهیز کارگاه از اوایل تیرماه سال جاری اجرایی خواهد شد.
وی با اشاره به اینکه فاز احیاء 2 مشابه و همظرفیت فاز اول است، افزود: برخی موارد ناسازگار که در فاز نخست وجود داشت، با مشاوران مهندسی فاز 2 مطرح شد تا با بهرهگیری از تجارب پروژه فاز نخست، خط تولید جدید با پایداری بیشتر و عملکرد بهتر اجرا شود.
گودرزی درباره اشتغالزایی نیز گفت: میزان اشتغال در فاز اول به طور مستقیم 250 نفر و غیرمستقیم 1200 نفر بود که این میزان در پروژههای توسعه افزایش خواهد یافت به گونه ای که در پروژه احیاء 2 حدود 50 درصد افزایش و در پروژه گندلهسازی حدود 2 برابر تعداد فعلی خواهد بود.
وی افزود: درخصوص فاز دوم آهن اسفنجی با توجه به توانمندی و تخصص مهندسان و متخصصان داخلی، راه اندازی این پروژه توسط مشاور و پیمانکار و تیم مهندسی کاملاً ایرانی در حال انجام است ضمن اینکه 85 درصد از قطعات و تجهیزات مورد نیاز از داخل تامین خواهد شد. بخش گندلهسازی نیز با بهره گیری از مهندسان ایرانی احداث و راه اندازی میشود که بین 75 تا 80 درصد قطعات و تجهیزات آن از داخل کشور تامین خواهد شد.
